寧夏新聞網訊(記者 祁瀛濤)10月10日,由寧夏天凈元光電力有限公司承建的典農220千伏變電站110千伏送出工程,迎來控制性工程3+1#-4#段地下頂管工程順利貫通的關鍵節點。

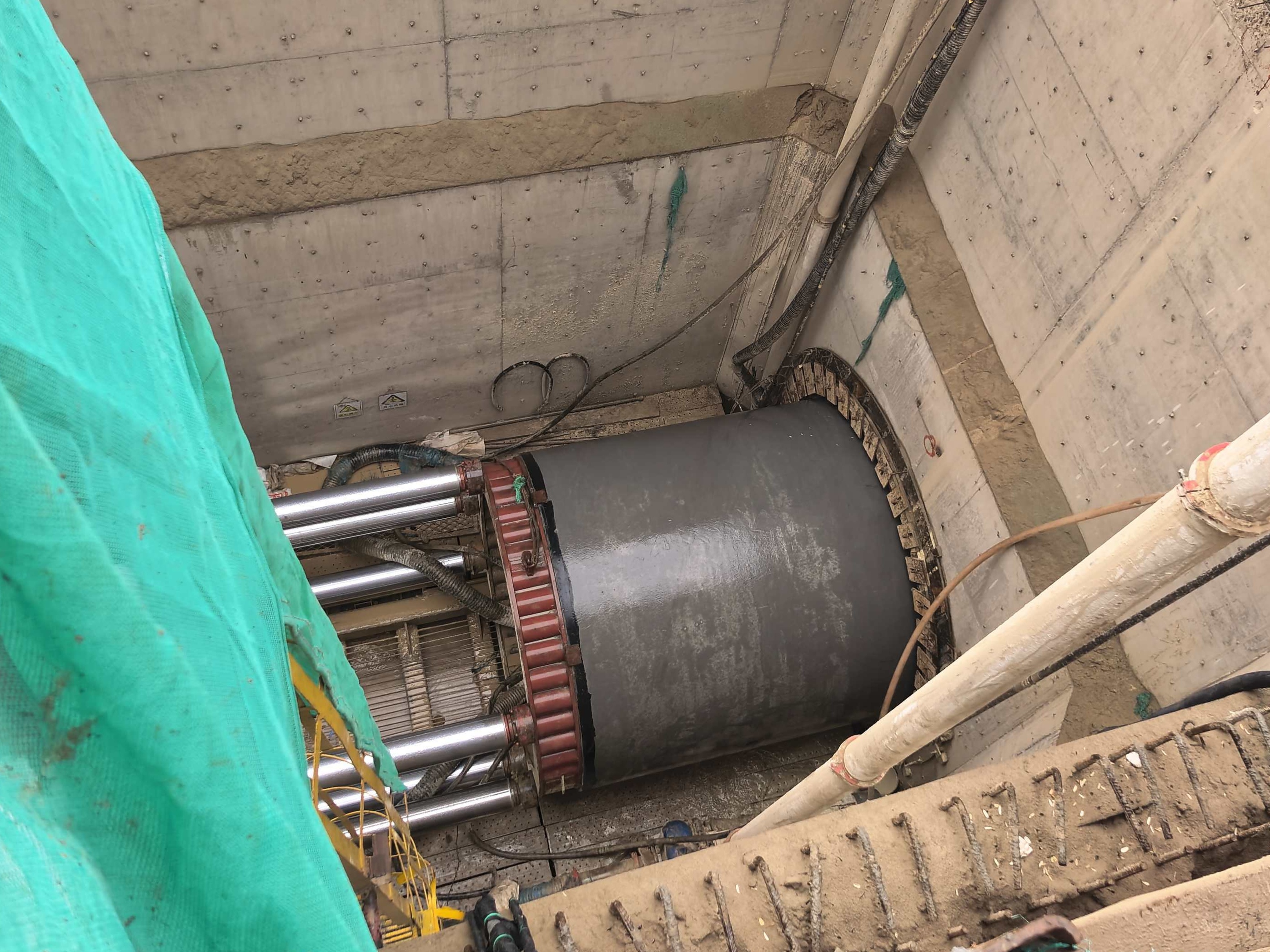

這段電力頂管管徑最大達2.88米、全長458米,創下寧夏電力建設領域新紀錄,成為寧夏管徑最大、長度最長、施工難度最高且機械化程度最高的110千伏電力地下頂管工程,為區域電力基礎設施建設樹立全新標桿。
作為典農220千伏變電站110千伏送出工程的“咽喉要道”,3+1#-4#段頂管工程自啟動起便面臨多重挑戰,為攻克這一難題,寧夏天凈元光電力有限公司輸電建設運維中心將前期勘察作為重中之重,組織專業團隊開展細致的地下管線摸排勘察,通過“先進探測設備+人工復核”的方式,全面掌握管線位置、走向、材質及運行狀態等關鍵信息;多次召開專項會議深度研討,從施工方案優化到現場安全措施細化,對每個環節進行周密部署;構建多方協作機制,與建設單位、燃?xì)饧笆姓裙芫€權屬單位緊密溝通,建立“實時聯動、信息共享”工作模式;提前開展管線探測、在現場設置清晰標識、制定管線保護專項方案,確保施工全程對周邊管線“零干擾”。
此次3+1#-4#段頂管工程的順利貫通,標志著典農220千伏變電站110千伏送出工程建設取得階段性重大進展。該項目建成后,將大幅提升銀川地區電力輸送能力,為優化區域電網結構、保障居民生活與工業生產用電需求、助力地方經濟社會高質量發展注入強勁電力動能。(圖片由受訪單位提供)
