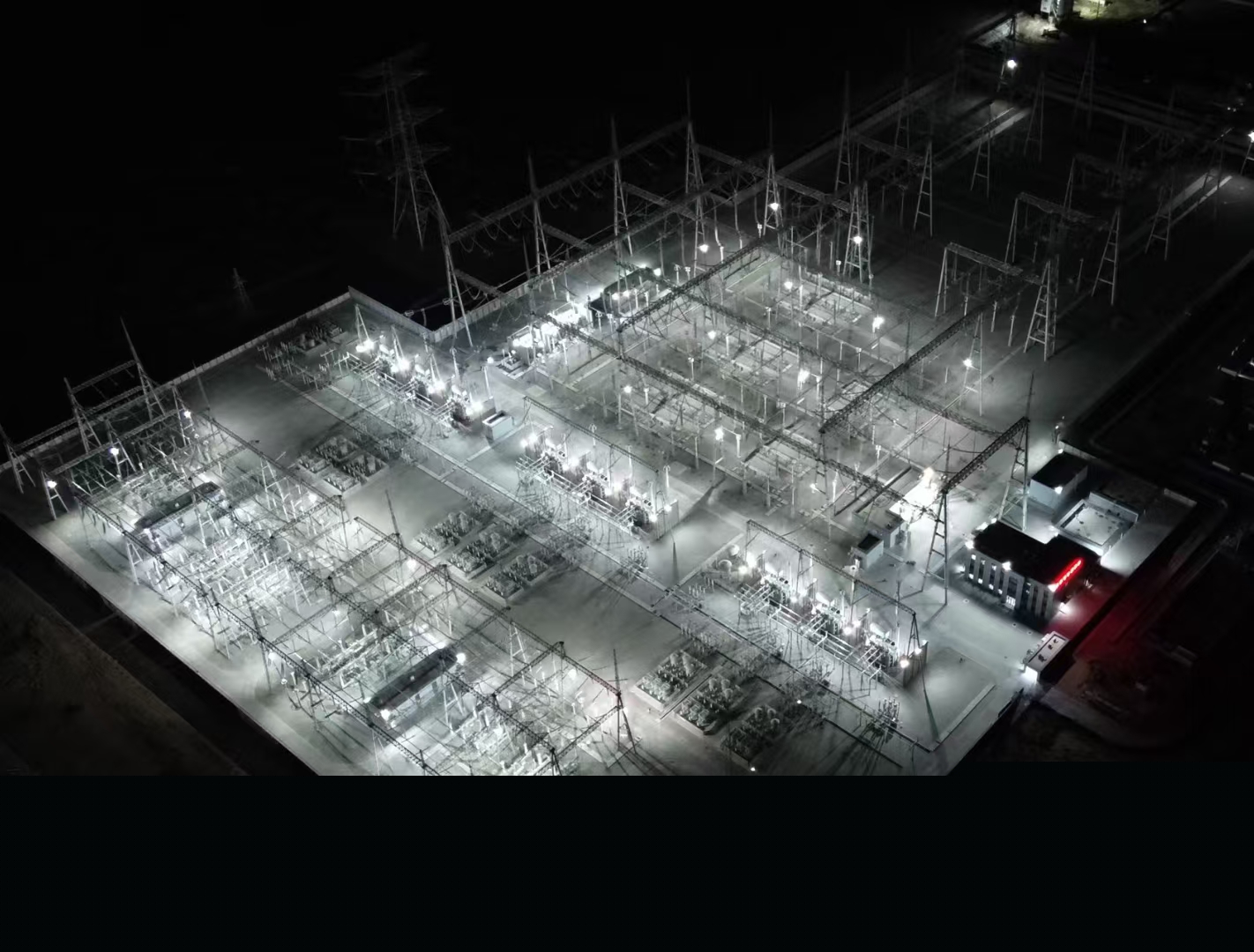

寧夏新聞網訊(記者 祁瀛濤)9月9日,甘塘(明山)750千伏變電站新建工程啟動投運成功。
“截至9月9日19時30分,明山變明寧Ⅰ、Ⅱ線及線路高抗、750千伏Ⅰ母、Ⅱ母等設備進入24小時試運行階段;750千伏1號、2號主變進入72小時試運行階段。9月10日,3號主變進入72小時試運行階段……”寧夏甘塘(明山)750千伏變電站新建工程業主項目經理納虎介紹。
甘塘(明山)750千伏變電站新建工程2024年8月26日開工建設,工程靜態投資約9.12億元。工程本期建設210萬千伏安主變壓器3臺,750千伏出線2回至中寧換流站,安裝8臺斷路器。330千伏出線6回至匯集站,安裝15臺斷路器。66千伏共安裝18臺斷路器,其中總回路6臺、并聯電容器回路9臺、并聯電抗器回路1臺、站用變回路2臺。
作為寧夏電力系統內首個土建、電氣施工均由外部單位承擔、首個由四家單位共同承建的750千伏輸變電工程,同時建設管理協調難度空前。工程規模變電系統內安裝3組210萬千伏安變壓器,線路共搭設索道31處,52基鐵塔使用落地搖臂抱桿進行組立,索道及搖臂抱桿使用數量均創近年寧夏電網建設之最。工程深入落實“六精四化”管理要求,組織各參建單位圍繞“盯緊目標、提前策劃、狠抓落實、強化溝通”建設管理思路,在騰格里沙漠邊緣苦干、實干,歷時300余天完成工程建設。現場首次引用智慧工地助力工程建設管理,在寧夏基建系統內首次使用RIS相控陣雷達技術實現全站無線網絡布防,施工現場安全管控實現數字化網絡全覆蓋。
“甘塘(明山)750千伏變電站新建工程通過部署靈活的相控陣天線系統,實現對施工區域的WiFi全覆蓋,通過大量視頻、傳感、數據采集等智能化設備,實現對施工現場精確監控,隨時掌握變電站施工時的安全風險和隱患,實現智慧施工,更大力度確保工程現場安全可控能控在控。”甘塘(明山)750千伏變電站新建工程監理項目部經理劉慶說道。
據悉,甘塘(明山)750千伏輸變電工程是寧夏能源發展“十四五”規劃重點能源基礎設施項目,主要為滿足中衛地區騰格里6000MW沙漠光伏匯集送出需求,為寧夏-湖南特高壓直流工程提供送端網架支撐,為進一步優化寧夏750千伏主網架結構,建立省間聯絡通道打下良好基礎。同時,將為遠期大柳樹水電站的接入提供條件,符合國家推進能源清潔低碳轉型、促進可再生能源發展的國家戰略,為建設新型電力系統、實現碳達峰碳中和目標提供有力支撐,對自治區經濟發展具有重要意義。(圖片由受訪單位提供)
